ותמ"ל מול תכנון רגיל: ערך קרקע לאורך זמן

ערך קרקע נקבע לפי מסלול התכנון: ותמ"ל מקצר מימוש ערך; תכנון רגיל דורש סבלנות וסיכון לאורך זמן.
ותמ"ל מול תכנון רגיל: ערך קרקע לאורך זמן

אם אני רוצה לדעת מתי קרקע עשויה לשנות שווי – אני בודק קודם את מסלול התכנון, לא את מחיר המודעה.

בפשטות:

  • ותמ"ל נוטה לקדם תוכניות בקצב גבוה יותר, ולכן השוק עשוי לתמחר חלק מהשווי מוקדם יותר.
  • תכנון רגיל נמשך לרוב יותר זמן, עם יותר תלות בהתנגדויות, ברשות המקומית ובבדיקות תשתית.
  • בשני המסלולים, אישור תוכנית לא שווה מיד בנייה בפועל.
  • בקרקע חקלאית, הפער בין "יש תוכנית" לבין "יש שווי שניתן לממש" יכול להימשך שנים רבות – לעיתים 10–20+ שנים.
  • תקופת התנגדויות בתכנון רגיל היא לרוב 60 יום ממועד הפרסום, אבל בפועל עיכובים עשויים להימשך הרבה מעבר לכך.

אם אני מסכם את זה בשורה אחת: ותמ"ל מתאים יותר למי שמחפש אופק קצר עד בינוני עם יותר בהירות תכנונית, ותכנון רגיל מתאים יותר למי שמוכן להחזקה ארוכה, תנודתיות, והרבה סימני שאלה.

מה אני בודק לפני כל החלטה:

  • האם החלקה נמצאת בתוך הקו הכחול
  • מה שלב התוכנית: מדיניות, הפקדה, אישור, או איחוד וחלוקה
  • האם יש פרוטוקולים והחלטות ועדה
  • מה מצב התשתיות והפיתוח
  • האם הרשות המקומית תומכת או מעכבת

השורה התחתונה: קרקע לא נמדדת רק לפי פוטנציאל, אלא לפי זמן, ודאות, וסיכוי למימוש בפועל.

השוואה מהירה:

פרמטר ותמ"ל תכנון רגיל
קצב תכנון גבוה יותר איטי יותר
ודאות תכנונית עולה מוקדם יותר עולה לאט
מוקד סיכון ביצוע, פיתוח, תשתיות התנגדויות, מדיניות, שינויים
מועד הבשלת הערך מוקדם יותר מאוחר יותר
התאמה לאופק השקעה קצר–בינוני בינוני–ארוך

מכאן אני עובר לעיקר: לא איזה מסלול "טוב" יותר, אלא איזה מסלול מתאים לזמן, לסיכון ולמטרה של המשקיע.

ותמ

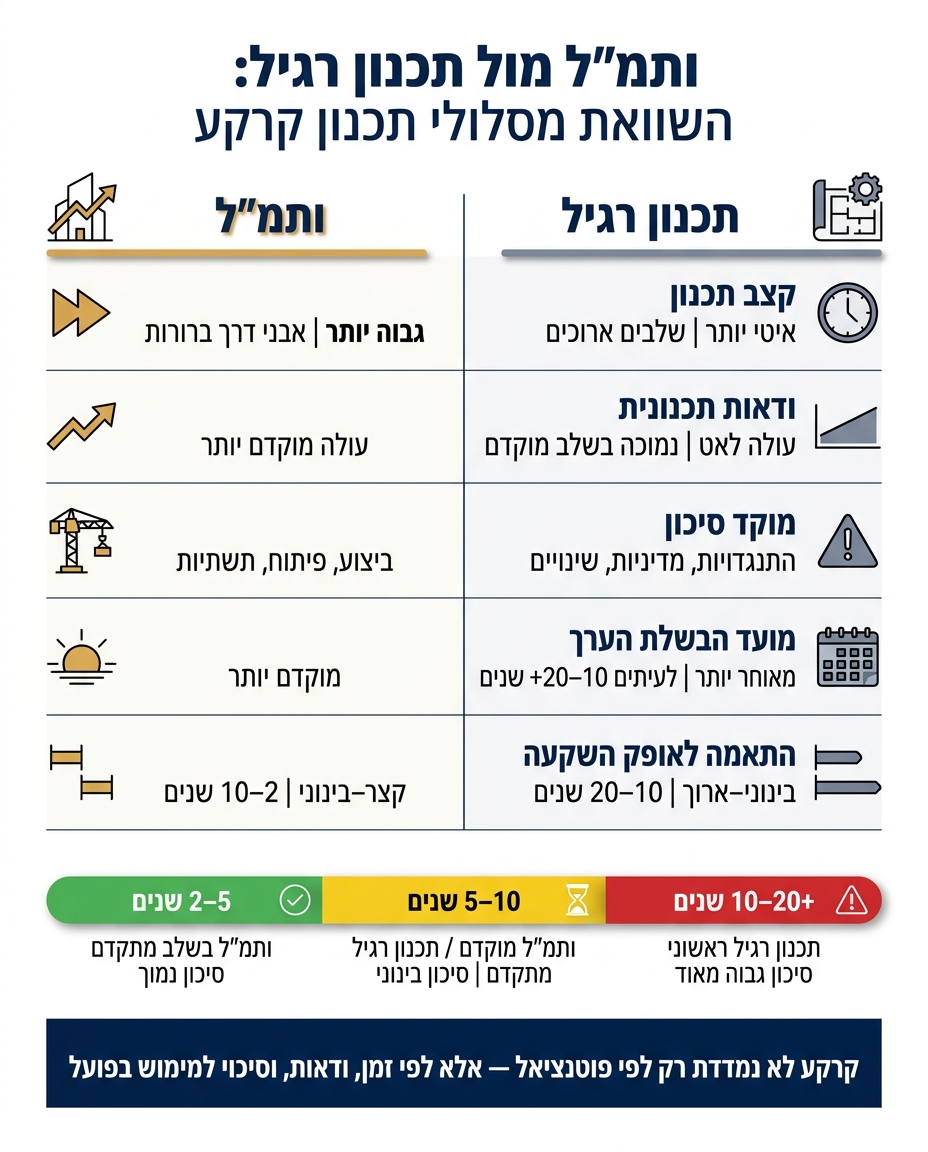

ותמ"ל מול תכנון רגיל: השוואת מסלולי תכנון קרקע

קרקע בוותמ"ל: קידום מהיר יותר, אבני דרך ברורות יותר, סיכונים שונים

בקרקע שנמצאת בוותמ"ל, כל צעד תכנוני מקרב את הקרקע מ"פוטנציאל על הנייר" לשווי שהשוק כבר מוכן לשלם עליו. את ההתקדמות הזו אפשר לראות בפרוטוקולים, בקווי המתחם ובתוכנית המפורטת.

כיצד קידום מהיר משפיע על מימוש הערך

כאן קצב ההתקדמות הופך ישירות ליתרון במחיר. כל שלב שמתקדם מוריד חלק מהסיכון, וכשהסיכון יורד, לשוק קל יותר לתמחר את הקרקע. במילים פשוטות: פחות אי-ודאות, מחיר גבוה יותר.

קביעת הקווים הכחולים, אישור תוכנית כוללנית, ובעיקר אישור תב"ע מפורטת עם טבלאות איחוד וחלוקה – כל אחד מהשלבים האלה מצמצם חלק מהסיכון התכנוני. שינוי ייעוד מוצלח מחקלאי למגורים יכול להביא לעלייה של מאות אחוזים בשווי הקרקע.

מי שנכנס מוקדם יותר, לפני שהשוק מעדכן את המחיר לפי ההתקדמות, עשוי ליהנות מפער גדול יותר. מצד שני, כניסה מוקדמת באה עם יותר סיכון ועם זמן המתנה ארוך יותר. זה הטרייד-אוף: יותר מרווח אפשרי, אבל גם יותר סימני שאלה בדרך. למי שרוצה לעקוב אחרי שלבי הקידום, אפשר להיעזר במידע תכנוני מעודכן כמו זה שמספקת חדשות הקרקע.

התקדמות תכנונית מול אי-ודאות ביצועית

כאן צריך להפריד בין שני דברים: קידום סטטוטורי ומימוש בפועל. כשהתוכנית מתקדמת באישור, השוק נוטה לתמחר את זה מהר יותר. אבל אם הביצוע בשטח מתעכב, חלק מהשווי נשאר תיאורטי.

תוכנית יכולה להתקדם יפה בוועדה, ובכל זאת להיתקל בפער בין אישור התוכנית לבין היכולת לבנות בפועל. לרוב, הפער הזה קשור לתשתיות, לפיתוח, וללוחות הזמנים של השירותים שצריך להעמיד כדי לאפשר בנייה. זה קצת כמו פרויקט שנראה גמור על הנייר, אבל בשטח עדיין חסרים כבישים, חיבורים ותיאום.

שלב האיחוד והחלוקה הוא נקודה מרכזית במיוחד. בשלב הזה הקרקע מחולקת מחדש בין בעלי הזכויות לפי טבלאות איזון, והוא זה שקובע את הערך הסופי של כל חלקה מסוימת.

לכן, בדיקת קרקע בוותמ"ל לא נעצרת בשאלה איפה התוכנית עומדת. צריך לבדוק גם מי הגוף שמקדם את התוכנית, מהי רמת התמיכה של הרשות המקומית, ומה לוח הזמנים הצפוי לפיתוח התשתיות. בסוף, אלה הגורמים שקובעים מתי הערך התכנוני יהפוך לערך ממשי.

קרקע בתכנון רגיל: לוחות זמנים ארוכים, השפעה מקומית גבוהה, טווח תוצאות רחב

במסלול התכנון הרגיל, כל שלב נשען על האישור של השלב שלפניו. בגלל זה, לוחות הזמנים נמשכים יותר זמן, והמחיר כולל בתוכו אי־ודאות. בשונה מוותמ"ל, שבו קצב ההתקדמות לרוב מהיר ומסודר יותר, כאן ערך הקרקע נשאר "נעול" לפרק זמן ארוך יותר לפני שהשוק מתמחר אותו מחדש.

איפה מופיעים העיכובים והשינויים

כמעט כל שלב בתהליך יכול להפוך לנקודת עצירה. תקופת ההתנגדויות – שנמשכת לרוב 60 יום ממועד הפרסום – נותנת לציבור, לבעלי קרקע, לארגונים סביבתיים ולגופים מקצועיים להגיש התנגדות. אם ההתנגדויות מתקבלות, או אם הן מובילות לתיקונים, התוכנית עשויה לחזור לשלב של שינוי, ולעיתים גם להפקדה ודיון נוספים.

גם תסקיר השפעה על הסביבה, בדיקות תשתית ותיאום עם תוכניות מחוזיות עלולים לעכב אישור בחודשים, ולפעמים גם בשנים. זה קורה בעיקר כשהתשתית הקיימת לא תומכת בצפיפות המבוקשת. בפועל, כל עיכוב כזה דוחה את מועד מימוש הערך.

הרשות המקומית היא עוד שחקן עם השפעה גדולה. היא יכולה לקדם את התוכנית, לעכב אותה, או לדרוש שינויים – בעיקר כשהצפיפות המבוקשת לא תואמת את המדיניות המקומית. כשיש רשות מתנגדת, הדרך למימוש הערך פשוט מתארכת.

כיצד תקופת החזקה ארוכה משפיעה על התמחור ועל סוג המשקיע

האי־ודאות הזו נכנסת ישר למחיר. קרקע בתכנון רגיל נסחרת לרוב עם הנחת אי־ודאות במחיר. ההנחה הזו משקפת את הסיכון שהתוכנית תתעכב, תצטמצם, או לא תאושר בכלל. וזה לא עניין שולי – טווח התוצאות כאן רחב: אישור מלא, אישור חלקי, החזרה לתיקונים או דחייה. לכל אחת מהאפשרויות האלה יש השפעה אחרת על שווי הקרקע.

ומצד שני, זה בדיוק מה שיוצר גם פוטנציאל לשדרוג עתידי. שינוי מדיניות או עדכון תכנוני יכולים לשפר זכויות ולהוביל להשבחה לאורך זמן. לכן, קרקע בתכנון רגיל מתאימה בעיקר למשקיע שמוכן להחזיק לאורך שנים, לספוג תנודתיות, ולא למהר למימוש מוקדם.

מכאן אפשר לעבור להשוואה הישירה מול ותמ"ל – לא רק מבחינת מהירות, אלא גם ברמת הוודאות ובאופק הערך.

ותמ"ל מול תכנון רגיל: השוואה ישירה של ערך לאורך זמן

הפער בין המסלולים לא מסתכם רק בקצב. הוא משפיע על מועד הבשלת הערך ועל רמת הוודאות לאורך הדרך. במילים פשוטות: השאלה היא לא רק מתי תאושר תוכנית, אלא מתי השוק יכול לתמחר את הערך שלה בצורה סבירה.

טבלת השוואה: מהירות, ודאות, סיכון ולוח זמנים לערך

פרמטר ותמ"ל תכנון רגיל
קצב תכנון מהיר יחסית, עם אבני דרך ברורות יותר איטי יותר, בשלבים ארוכים ומדורגים
ודאות תכנונית לרוב גבוהה יותר ככל שהתוכנית מתקדמת עולה בהדרגה; בשלב מוקדם הוודאות נמוכה
מוקד הסיכון בתשתיות, בביצוע ובתיאום פיתוח בהתנגדויות, בתיאום תשתיות ובשינויים תכנוניים
השפעה על עיתוי הערך הערך נוטה להתגבש מוקדם יותר הערך נבנה לאט יותר ולעיתים נשאר לא ממומש לאורך זמן
אי־ודאות עד הביצוע יורדת, אך לא נעלמת עד שלב הביצוע יכולה להימשך עד היתר הבנייה הסופי

מכאן מגיע גם פער די ברור בהתאמה למשקיעים, לפי משך ההחזקה שהם מתכננים.

טבלת אופק השקעה: התאמה לטווח קצר, בינוני וארוך

אופק השקעה טווח החזקה (שנים) מסלול מתאים סיכון תכנוני רגישות לשינויי מדיניות ותשתית
קצר 2–5 ותמ"ל בשלב מתקדם נמוכה נמוכה
בינוני 5–10 ותמ"ל בשלב מוקדם / תכנון רגיל מתקדם בינונית בינונית
ארוך 10–20+ תכנון רגיל בשלב ראשוני גבוהה מאוד גבוהה מאוד

בתכנון רגיל, ובמיוחד כשמדובר בקרקע חקלאית בלי תוכנית פעילה, תקופת ההחזקה נמשכת בדרך כלל הרבה יותר שנים.

מכאן כבר אפשר לעבור לשאלה המעשית: איזה מסלול יושב טוב יותר עם כל אופק השקעה.

סיכום: בחירת מסלול התכנון הנכון לאסטרטגיית קרקע לטווח ארוך

אחרי ההשוואה הישירה, התמונה די ברורה: במסלול שבו הערך מתממש מהר יותר, צריך לבדוק לא רק את שלב האישור – אלא גם את שלב הביצוע.

ותמ"ל יכול לזרז את הבשלת הערך, אבל הוא לא מוחק את הסיכון. תכנון רגיל מאריך את זמן ההמתנה, אך לרוב משקף בצורה מדויקת יותר את מצב התוכנית. השאלה היא לא רק "מתי מאשרים", אלא מתי השוק מתמחר את הקרקע מחדש.

יש עוד נקודה שחשוב לשים על השולחן: הסטטוס במודעה לא תמיד תואם את המצב בפועל. לפני כל החלטה, צריך לדרוש מסמכים רשמיים – פרוטוקולים, החלטות ועדה ומסמכי מדיניות עירונית. בלי מסמך רשמי שמאמת שלב תכנוני מסוים, נכון להתייחס לקרקע כאל קרקע בשלב ראשוני. ככה בודקים לא רק מה כתוב במודעה, אלא מתי הערך שלה בכלל עשוי להבשיל.

נקודות מפתח למשקיע קרקע ישראלי

הנה כמה עקרונות שכדאי לזכור:

  • תכנון מהיר יותר לא אומר ערך בטוח יותר. גם בותמ"ל הסיכון לא נעלם. הוא פשוט עובר לשלב הביצוע, לתשתיות ולתיאום הפיתוח.
  • מחיר נמוך משקף לא פעם סיכון תכנוני או אופק המתנה ארוך. מחיר גבוה יותר, סמוך לאיחוד וחלוקה ולטבלאות איזון, משקף לרוב הבשלה תכנונית.
  • בדקו את "הקו הכחול". חשוב לוודא שהחלקה המסוימת נכללת בתחום התוכנית הרשמית, ולא רק נמצאת לידו.
  • התאימו את שלב הקרקע לאופק ההחזקה שלכם בפועל. קרקע בשלב מדיניות או תכנון ראשוני פחות מתאימה למי שצריך ודאות גבוהה בזמן קצר.

כדי להעריך ערך לאורך זמן, צריך לבדוק את הקרקע מול המסמכים, הקו הכחול והתשתיות – לא מול כותרת שיווקית. פלטפורמת חדשות הקרקע עוקבת אחר מתחמי ותמ"ל פעילים ועתידיים ומרכזת עדכוני תכנון.

FAQs

איך יודעים אם חלקה באמת בתוך הקו הכחול?

כדי לבדוק אם חלקה נמצאת בתוך הקו הכחול של תוכנית מאושרת או מקודמת, נכנסים למערכות המידע התכנוניות הרשמיות של מינהל התכנון ובודקים לפי גוש וחלקה או לפי שם היישוב.

מעבר לזה, כדאי להזמין תעודת ייעוד מהמועצה המקומית הרלוונטית. כך אפשר לקבל אישור רשמי על ייעוד הקרקע ועל גבולות התוכנית.

מה חשוב יותר: אישור תוכנית או איחוד וחלוקה?

שני השלבים חשובים, אבל כל אחד עושה משהו אחר.

אישור תוכנית הוא השלב שבו הקרקע מקבלת את הערך הנדל"ני בפועל. למה? כי כאן משתנה הייעוד שלה למגורים, ונוצרת ודאות תכנונית. זה הרגע שבו התמונה מתחילה להתבהר, לפחות על הנייר.

אחריו מגיע שלב איחוד וחלוקה. כאן כבר קובעים איפה תהיה החלקה הסופית ומה בדיוק יהיו זכויות הבנייה. במילים פשוטות: אם אישור התוכנית אומר מה מותר לבנות, איחוד וחלוקה קובע איפה ובאיזה היקף.

במתחמי ותמ"ל, אישור התוכנית נוטה להתקדם בקצב מהיר יחסית. אבל דווקא שלב איחוד וחלוקה עלול להיות מורכב יותר, ולפעמים גם לכלול הפקעות לצורכי ציבור.

מתי שווי על הנייר הופך לשווי שאפשר לממש?

שווי "על הנייר" הופך לשווי שאפשר לממש בפועל רק אחרי אישור סופי לתוכנית – כלומר, ברגע שבו ייעוד הקרקע למגורים משתנה באופן רשמי.

במתחמי ותמ״ל זה קורה בדרך כלל בתוך שנה עד 3 שנים, לעומת 10 עד 20 שנים במסלול תכנון רגיל. זה פער גדול, והוא אחת הסיבות שבגללן משקיעים ובעלי קרקעות עוקבים מקרוב אחרי השלב הזה.

אבל גם אחרי האישור, הדרך לא תמיד חלקה. עדיין יכולים להיות עיכובים בגלל איחוד וחלוקה, התנגדויות, או הפקעות לצורכי ציבור. כל אחד מהגורמים האלה עשוי להשפיע על השטח שיהיה זמין לבנייה – ובהמשך גם על השווי הסופי.
